Phần lớn nội dung viết về mô hình VMI hiện nay thường chỉ dừng lại ở phần bề nổi lợi ích: bớt tồn kho, bớt đặt hàng khẩn, bớt đầu mối. Điều này không sai, nhưng chưa trả lời được câu hỏi cốt lõi mà một Phó Giám Đốc nhà máy thật sự quan tâm khi cầm phương án trên tay: Phải làm gì, mất bao lâu và dự án thường ”gãy” chỗ nào?
Bài viết này sẽ không lặp lại phần khái niệm. Câu hỏi Vendor Managed Inventory là gì đã được trả lời chi tiết ở một bài riêng: điểm xuất phát ở nhà máy đã hiểu rõ về mô hình và đang cân nhắc các bước triển khai thực tế.
Vận hành theo chu kỳ khác gì mua theo nhu cầu?
Mua theo nhu cầu là đặt hàng sau khi phát hiện sắp hết. Trong khi đó, vận hành theo chu kỳ là đo tốc độ tiêu hao của từng mã, tính trước ngày hết và đề xuất đặt hàng trước thời điểm đó. Sự khác biệt không nằm ở món hàng hay giá cả mà nằm ở thời điểm ra quyết định.
| Tiêu chí | Mua theo nhu cầu | Vận hành theo chu kỳ |
| Điểm bắt đầu | Khi quản đốc hoặc kho phát hiện sắp hết. | Khi hệ thống đo chu kỳ chạm ngưỡng cảnh báo. |
| Thời điểm đặt | Đặt sau khi phát hiện (thường đã trễ). | Đặt trước khi hết (tính lùi từ thời gian giao). |
| Thao tác | Nhà máy lập yêu cầu, tìm nguồn, so giá, theo dõi. | Nhà máy chỉ xem đề xuất và xác nhận duyệt. |
| Căn cứ quyết định | Dựa vào trí nhớ và bảng tính rời rạc. | Dựa trên lịch sử đặt hàng của chính nhà máy. |
| Mức tồn kho | Dày để phòng hờ, hoặc quá mỏng sinh ra đặt khẩn. | Theo chu kỳ đã đo, linh hoạt theo từng mã hàng. |
| Cách thức giao | Giao rải rác lắt nhắt theo từng lần phát sinh. | Giao theo lịch cố định đã thống nhất từ đầu. |
Cột “Vận hành theo chu kỳ” thực chất chỉ dựa trên dữ liệu nhà máy đã có nhưng chưa ao gom lại. Với nhóm vật tư gián tiếp (chiếm 5-10% giá vốn những tạo ra 70-80% soosd giao dịch), thời điểm ra quyết định chính là ranh giới giữa việc mua hàng chủ động và phải ”chữa cháy” bằng đơn khẩn.

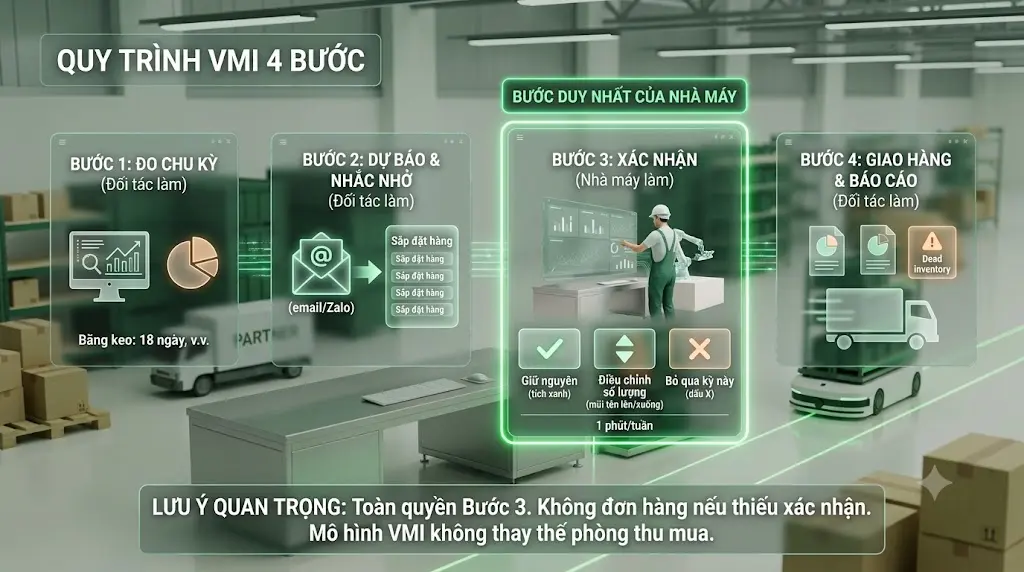

4 Bước vận hành mô hình VMI – Ai làm gì?

Chỗ dễ hiểu nhất khi đọc về mô hình VMI là tưởng nhà máy đang ôm đồm cả 4 bước. Thực tế, nhà máy chỉ phải chạm vào đúng một bước duy nhất.
- Đo chu kỳ (Đối tác làm): Từ lịch sử đặt hàng, tính toán xem mỗi mã dùng hết sau bao nhiêu ngày. Ví dụ: băng keo 18 ngày, dầu cắt gọt 62 ngày, phớt thay thế 210 ngày.
- Dựa báo và nhắc nhở (Đối tác làm): Lấy chu kỳ trừ đi thời gian giao hàng và vài ngày dự phòng. Hệ thống sẽ tự động sinh danh sách “sắp cần đặt” và gửi qua Zalo/Email trước khi kho chạm đáy.
- Xác nhận (Nhà máy làm): Đây là bước duy nhất của bạn. Với mỗi dòng đề xuất, bạn chọn 1 trong 3 quyền: Giữ nguyên, Điều chỉnh số lượng, hoặc Bỏ qua kỳ này. Xử lý 10–20 dòng thường chỉ mất khoảng 1 phút mỗi tuần.
- Giao hàng và báo cáo (Đối tác làm): Giao hàng theo lịch cố định thay vì mỗi đơn một chuyến. Cuối tháng trả báo cáo chi tiêu theo danh mục kèm cảnh báo: mã nào tăng đột biến, mã nào tồn kho chết quá 90 ngày.
Lưu ý quan trọng: Toàn quyền quyết định nằm ở Bước 3. Không có đơn hàng nào phát đi nếu thiếu sự xác nhận của nhà máy, không có hàng nào tự đẩy vào kho. Điều này giải quyết triệt để nỗi lo “mất kiểm soát tồn kho”. Đồng thời, mô hình VMI không thay thế phòng thu mua. Đàm phán giá, đánh giá nhà cung cấp vẫn là việc của phòng ban; thứ được chuyển giao chỉ là những thao tác lặp lại của nhóm hàng giá trị nhỏ.
Nhà máy phải chuẩn bị gì?
5 Yếu tố dưới đây là điều kiện đủ. Thiếu bất kỳ yếu tố nào, bước “Đo chu kỳ” sẽ ra kết quả không thể dùng được:
- Danh mục chuẩn hóa: Mỗi món một tên, một quy cách, một đơn vị tính. Chỉ người nội bộ mới biết 2 tên gọi khác nhau đang chỉ cùng một mã hàng.
- Lịch sử đặt hàng (6–12 tháng): Không bắt buộc nằm trong ERP. File Excel, phiếu xuất kho hay bản chụp đơn cũ đều dùng được, miễn là có ngày và số lượng.
-
Một đầu mối xác nhận có thẩm quyền: Cần phân công rõ một người có tên, có hạn mức duyệt, kèm một nhân sự dự phòng khi người đó vắng mặt.
-
Thống nhất điểm giao & tần suất giao: Tần suất giao ảnh hưởng trực tiếp tới mức tồn kho phải giữ, do đó cần chốt sớm.
-
Kịch bản cho nhu cầu đột biến: Khi có đơn gấp, tăng ca hay đổi mẫu — ai sẽ là người báo, báo trước bao lâu và chu kỳ tính lại như thế nào.
Có một điều kiện ngầm ít ai nhắc đến: Mua cùng một nhóm hàng từ 80 đầu mối thì không ai đo được chu kỳ chuẩn xác. Do đó, chiến lược gom mối nhà cung cấp thường phải được thực hiện đi trước một bước.
5 Chỗ dự án VMI hay “gãy”( Và lộ ra ngay trước tháng thứ 3)
Dự án dừng giữa chừng hiếm khi dừng vì mô hình sai. Chúng dừng vì một trong năm chỗ dưới đây, và cả năm đều lộ ra trước tháng thứ ba.
1. Dữ liệu lịch sử không đủ hoặc quá bẩn
Đối tác mới phục vụ 6 tháng chỉ thấy dữ liệu của 6 tháng. Với vòng bi hay bộ lọc, chừng đó chưa đủ một chu kỳ trọn vẹn. Cách xử lý: Mã tiêu hao nhanh thì dự báo ngay, mã chu kỳ dài thì giữ cách đặt cũ.
2. Danh mục chưa chuẩn hoá
Một đôi găng tay PU mang 4 tên gọi khác nhau trên hệ thống sẽ bị tính thành 4 mã với 4 chu kỳ sai lệch. Nếu bỏ qua khâu chuẩn hóa, bạn sẽ phải đập đi làm lại ở tháng thứ hai.
3. Không phân quyền xác nhận rõ ràng
Danh sách đề xuất gửi tới nhưng người nhận không chắc mình có quyền duyệt, người có quyền lại không nhận được file. Kho thiếu hàng 3 tuần, mọi người đành quay lại cách mua cũ.
4. Đổi kế hoạch sản xuất nhưng không báo
hêm ca, đổi mẫu hoặc bảo trì lớn sẽ làm chu kỳ lệch ngay lập tức. Hệ thống không thể tự “ngửi” thấy thay đổi; chỉ cần một dòng tin báo trước là giải quyết được vấn đề.
5. Kỳ vọng sai lệch từ đầu
Nhiều nơi coi VMI là một “phần mềm”, mải mê hỏi về tính năng tích hợp thay vì tập trung vào kỷ luật xác nhận hàng tuần và chất lượng dữ liệu.
Cả 5 chỗ gãy này đều quy về một phép tính ở bước đầu. Muốn tự kiểm tra độ khả thi trước khi làm việc với đối tác, cách tính chu kỳ tiêu hao vật tư là thứ bạn nên thử áp dụng ngay trên 20 mã trọng yếu — làm mượt được 20 mã thì phần còn lại chỉ là vấn đề nhân bản quy mô.

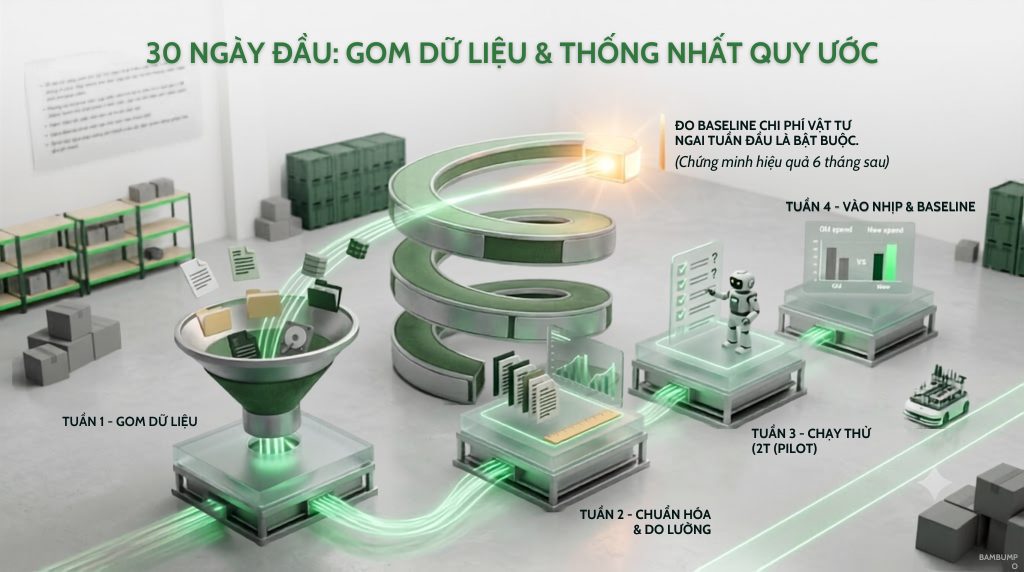

30 Ngày đầu triển khai trông như thế nào?

Không có “giai đoạn cài đặt phức tạp” hay “buổi đào tạo phần mềm”. 30 ngày đầu chủ yếu là gom dữ liệu và thống nhất quy ước:
-
Tuần 1 – Thu thập: Nhà máy cung cấp lịch sử đặt hàng và danh mục. Họp 60 phút giữa kho, sản xuất và thu mua để chốt phạm vi.
-
Tuần 2 – Chuẩn hoá & Đo lường: Gộp các tên trùng lặp, chạy tính chu kỳ tiêu hao. Nhà máy nhận bảng chu kỳ để rà soát (đây là lúc lòi ra các số liệu vô lý).
-
Tuần 3 – Chạy thử (Pilot): Danh sách đề xuất lượt đầu tiên được gửi đi. Việc phải chỉnh sửa nhiều dòng ở vòng này là rất bình thường.
-
Tuần 4 – Vào nhịp: Gửi danh sách thứ hai, số dòng cần sửa sẽ giảm rõ rệt. Cuối tháng có bảng chi tiêu hoàn chỉnh để đối chiếu với cách làm cũ.
Sau 30 ngày, thứ nhà máy nhận được không phải một hệ thống hoàn hảo 100% ngay lập tức, mà là một điểm gốc (baseline). Điểm gốc này cực kỳ quan trọng, vì nếu không có nó, 6 tháng sau không ai chứng minh được hiệu quả mang lại là gì. Vì vậy, việc đo baseline chi phí vật tư ngay trong tuần đầu là bắt buộc.
Mô hình phí – Điểm hay bị hiểu nhầm nhất
Đây không phải là phần mềm bán theo dạng cấp tài khoản (SaaS). VMI là cách thức vận hành đi kèm khi nhà máy giao nhóm vật tư gián tiếp cho một đầu mối: Không phí thiết lập, không phí cài đặt hệ thống, không yêu cầu đầu tư tủ hàng vật lý. Đối tác chỉ thu tiền từ giá trị hàng hoá cung ứng.
Nhìn rộng hơn, tối ưu MRO bằng VMI là một hạng mục cần được đặt lên bàn cân cùng với điện, khí nén và bảo trì khi ban lãnh đạo bàn về tối ưu chi phí vận hành nhà máy sản xuất — và đáng ngạc nhiên, đây thường là “mỏ vàng” duy nhất chưa từng được khai thác vì trước giờ chưa ai đo lường.
Bước tiếp theo cùng Bambumro
Bambumro hiện đang triển khai mô hình VMI theo hình thức pilot cho các nhà máy FDI tại Bình Dương, Đồng Nai, Long An và TP.HCM — quản lý 8.680 mã hàng, qua một đầu mối, một công nợ và một báo cáo minh bạch.
Trước khi bàn chuyện triển khai sâu, chúng tôi đề nghị dựng bảng baseline 30 ngày dựa trên 5 chỉ số: Số nhà cung cấp nhóm vật tư gián tiếp · Số đơn mua mỗi tháng · Số lần đặt khẩn trong 90 ngày · Giờ dừng chuyền do thiếu vật tư · Giá trị tồn kho không luân chuyển quá 90 ngày.
Bảng baseline này sẽ được thiết lập cùng bộ phận kho, sản xuất và thu mua chỉ trong một buổi họp 30 phút — Không mất phí, không ràng buộc, nhà máy nắm giữ toàn bộ số liệu.
→ Đăng ký buổi rà soát ngay tại: bambumro.com/lien-he/ One-stop. One Supplier. Zero Interruption.
Câu hỏi thường gặp
1. Mô hình VMI phù hợp với nhà máy quy mô nào?
Sự phù hợp không nằm ở quy mô nhân sự, mà nằm ở số lượng mã hàng gián tiếp và tần suất đặt. Nếu nhà máy phát sinh vài trăm đơn hàng nhỏ lắt nhắt mỗi tháng, VMI sẽ phát huy tối đa sức mạnh. Ngược lại, nếu chỉ có vài chục mã và đặt mỗi quý một lần, dùng Excel vẫn là lựa chọn hợp lý hơn.
2. Nhà máy có bị mất quyền kiểm soát tồn kho không?
Hoàn toàn không. Hệ thống chỉ làm nhiệm vụ “đề xuất”, còn quyền quyết định thuộc về nhà máy (trong hạn mức ngân sách cho phép). Nếu nhà máy không xác nhận ở Bước 3, sẽ không có bất kỳ đơn hàng nào được kích hoạt.
3. VMI khác gì việc ký hợp đồng khung với nhà cung cấp?
Hợp đồng khung giúp chốt giá và điều khoản cố định, nhưng thời điểm đặt hàng vẫn do nhà máy phải tự canh và phát hiện. Mô hình VMI giữ nguyên lợi ích của hợp đồng khung, đồng thời bù đắp khoảng trống còn thiếu: tự động đo chu kỳ, dự báo và nhắc nhở trước khi hết hàng. Hai công cụ này bổ trợ, không loại trừ nhau.
4. Triển khai bao lâu thì chu kỳ dự báo mới chính xác?
Với các mã hàng tiêu hao nhanh, chỉ cần trải qua 2–3 chu kỳ là số liệu sẽ ổn định (thường rơi vào tháng thứ 2 hoặc thứ 3). Với các mã có chu kỳ thay thế dài (trên 3 tháng), thời gian “học” của hệ thống sẽ lâu hơn. Cần nhớ: Độ chính xác của dự báo đến từ bộ dữ liệu sạch, không phải từ thuật toán thần thánh.
