Chi phí ẩn khi dừng máy sản xuất: cách tính tổn thất bằng dữ liệu nhà máy đã có

Chi phí ẩn khi dừng nhà máy sản xuất

Khi Ban Giám đốc hỏi một giờ dừng chuyền đáng bao nhiêu tiền, câu trả lời phổ biến nhất là im lặng, và câu trả lời phổ biến thứ hai là một con số lấy từ một bài báo nước ngoài. Cả hai đều không dùng được trong họp ngân sách. Chi phí ẩn khi dừng máy sản xuất tính được bằng ba tham số mà nhà máy nào cũng đang có sẵn, và bài này chỉ làm một việc: chỉ ra ba tham số đó nằm ở đâu và ghép lại thế nào.



Trước khi tính, cần biết mình đang tính cho nguyên nhân nào – 7 nguyên nhân gây gián đoạn trong quá trình sản xuất không giống nhau về mức độ được ghi nhận, nên tổng số giờ dừng lấy từ biểu mẫu hiện tại gần như luôn thấp hơn thực tế.

Chi phí ẩn khi dừng máy sản xuất là gì?

Chi phí ẩn khi dừng máy sản xuất là phần tổn thất phát sinh khi dây chuyền ngừng chạy nhưng không hiện ra thành một dòng chi trong sổ sách. Nó gồm sản lượng không làm ra được, chi phí bỏ thêm để bù lại sản lượng đó, và các khoản phát sinh theo sau như cước giao gấp hay tiền phạt giao trễ.

Chữ “ẩn” ở đây không có nghĩa là khó tính. Nó có nghĩa là khoản này không có tài khoản kế toán riêng: tiền tăng ca nằm ở chi phí nhân công, cước giao gấp nằm ở chi phí vận chuyển, phần sản lượng hụt thì không nằm ở đâu cả vì nó là doanh thu chưa từng phát sinh. Ba mảnh nằm ba chỗ, nên không ai cộng lại.

Điều đó dẫn tới một hệ quả cụ thể trong họp ngân sách: khoản nào có dòng trong sổ thì được tranh luận, khoản nào không có dòng thì mặc định bằng không.

3 Tầng chi phí khi dừng máy

Chi phí ẩn khi dừng máy sản xuất chia làm ba tầng theo mức độ bảo vệ được trước kế toán. Ranh giới giữa tầng hai và tầng ba là ranh giới quan trọng nhất của cả bài.

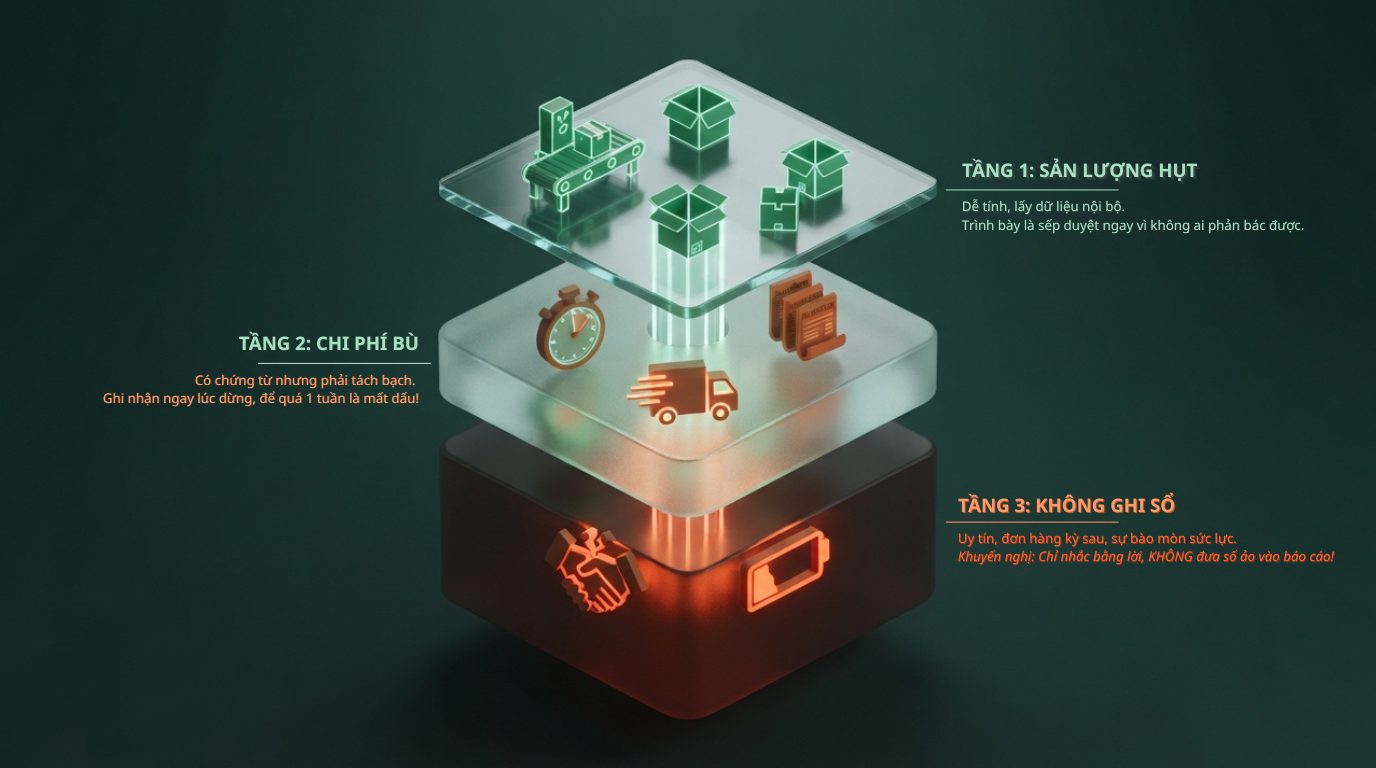

3 tầng chi phí khi dừng máy

Tầng 1 · Sản lượng hụt – dễ tính, ai cũng chấp nhận

Đây là phần sản phẩm lẽ ra làm ra được trong khoảng thời gian dừng. Tính bằng ba tham số: số giờ dừng, sản lượng trung bình mỗi giờ của chuyền đó, và biên đóng góp của sản phẩm. Cả ba đều đã có: giờ dừng lấy từ biểu mẫu báo cáo dừng chuyền, sản lượng mỗi giờ lấy từ báo cáo ca, biên đóng góp xin từ kế toán quản trị.

Điểm mạnh của tầng này là không ai phản bác được, vì mọi tham số đều lấy từ dữ liệu nội bộ đã được ký duyệt cho mục đích khác. Điểm yếu là nó luôn thấp hơn thực tế – nếu nhà máy chạy chưa hết công suất và bù được sản lượng ở ca sau, phần hụt thật nhỏ hơn con số tính ra.

Tầng 2 · Chi phí bù – có chứng từ, nhưng phải tách đúng phần

Gồm ba khoản: tiền tăng ca để làm bù, cước giao gấp khi lô hàng lỡ lịch, và tiền phạt giao trễ theo hợp đồng nếu có. Cả ba đều có chứng từ nên bảo vệ được, với một điều kiện: phải tách được phần phát sinh do lần dừng đó, không lấy tổng tăng ca cả tháng gán vào.

Cách tách đơn giản nhất là ghi ngay tại thời điểm: mỗi lần dừng quá 30 phút, người trực ca đánh dấu hai ô – có phải bù bằng tăng ca không, có phát sinh giao gấp không. Ghi sau một tuần thì không ai nhớ.

Phần lớn các lần dừng thuộc tầng này bắt nguồn từ việc phát hiện sắp hết vật tư quá muộn, nên một hệ thống nhắc đặt hàng tự động tác động thẳng vào tầng hai chứ không phải tầng một – nó không làm máy chạy nhanh hơn, nó làm mất đi lý do phải bù.

Tầng 3 · Chi phí không ghi sổ – có thật, nhưng không đưa số

Gồm uy tín với khách khi giao trễ, rủi ro mất đơn hàng kỳ sau, và sự mệt mỏi của đội khi liên tục xoay xở. Ba khoản này có thật và đôi khi lớn hơn cả hai tầng trên cộng lại. Nhưng không có cách nào định lượng chúng bằng dữ liệu nội bộ, và mọi con số đưa ra đều là ước đoán.

Khuyến nghị thẳng: không đưa tầng ba vào báo cáo dưới dạng số. Một con số không bảo vệ được sẽ kéo theo nghi ngờ về cả hai tầng trên, và đó là cách nhanh nhất để cả bản trình bày bị gạt. Nhắc tầng ba bằng lời, ở một câu, sau khi hai tầng đầu đã được chấp nhận.

Tầng Gồm những gì Tính bằng dữ liệu nào Đưa vào báo cáo?
1 · Sản lượng hụt Sản phẩm không làm ra trong giờ dừng Sản lượng mỗi giờ × biên đóng góp × số giờ dừng Có – không ai phản bác
2 · Chi phí bù Tăng ca bù, cước giao gấp, phạt giao trễ Bảng lương tăng ca, hoá đơn vận chuyển, biên bản phạt Có – nếu tách đúng phần do lần dừng đó
3 · Không ghi sổ Uy tín với khách, đơn kỳ sau, sức bền của đội Không có nguồn nội bộ nào định lượng được Không – nhắc bằng lời, không đưa số

Công thức và một ví dụ với số giả định

Công thức đầy đủ cho một lần dừng gồm hai vế cộng lại: tổn thất tầng 1 bằng số giờ dừng nhân sản lượng trung bình mỗi giờ nhân biên đóng góp mỗi sản phẩm; tổn thất tầng 2 bằng tổng ba khoản bù có chứng từ. Không nhân thêm hệ số nào, không cộng tầng 3.

Bảng dưới đây là một ví dụ minh hoạ cách ghép số, không phải số liệu của nhà máy nào. Toàn bộ tham số là số giả định, dùng để thấy hình dạng của phép tính.

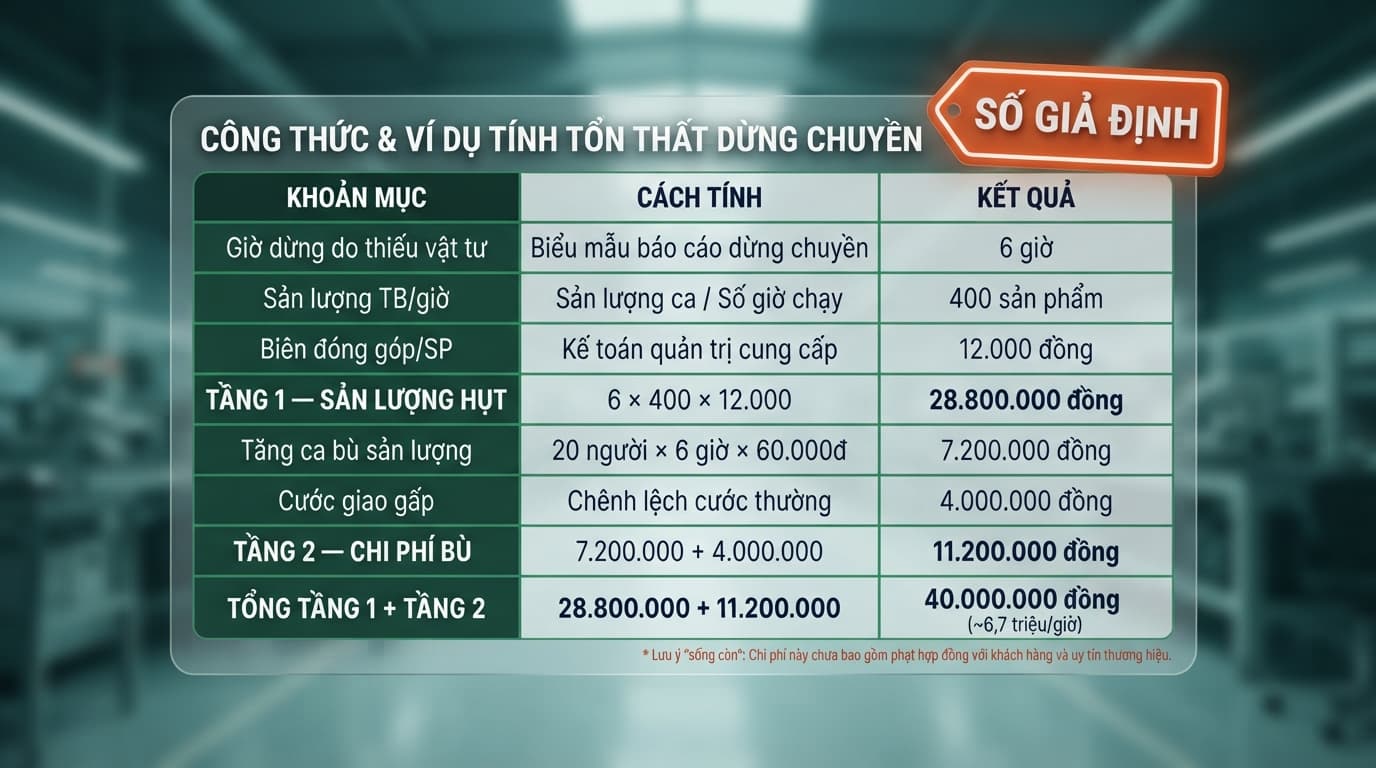

Ví dụ số giả định

Điều đáng chú ý không phải con số cuối, mà là quãng đường tới nó: sáu dòng dữ liệu, không dòng nào cần khảo sát mới. Khi thay ba tham số đầu bằng số thật của nhà máy, phép tính này ra kết quả trong nửa buổi.

Một lưu ý để không bị bắt lỗi: nếu nhà máy bù được toàn bộ sản lượng ở ca sau mà không phải tăng ca, tầng 1 phải ghi bằng không và chỉ còn tầng 2. Ghi cả hai trong trường hợp đó là tính trùng, và người đầu tiên phát hiện ra sẽ là kế toán.

Vì sao không nên mượn dải benchmark quốc tế

Các khảo sát quốc tế thường trích dải 2.000-50.000 USD cho một giờ dừng máy. Đây là benchmark quốc tế đã công bố, không phải cam kết; mức thật của một nhà máy chỉ ra khi đo bằng chính dữ liệu của nhà máy đó. Ba lý do khiến dải này không dùng được để giải trình.

Thứ nhất, biên độ quá rộng. Đầu dải và cuối dải chênh nhau hai mươi lăm lần. Một khoảng như vậy không giúp quyết định điều gì – chọn đầu dải thì không ai quan tâm, chọn cuối dải thì không ai tin.

Thứ hai, mẫu khảo sát không giống nhà máy của mình. Phần lớn số liệu đến từ ô tô, bán dẫn và dầu khí, nơi một giờ dừng kéo theo cả chuỗi cung ứng toàn cầu. Một nhà máy gia công cơ khí hay dệt may tại Bình Dương có cấu trúc biên đóng góp và mức tự động hoá khác hẳn.

Thứ ba, đây là lý do quan trọng nhất: con số vay mượn không ai trong phòng họp kiểm chứng được. Ngay khi Ban Giám đốc hỏi “số này ở đâu ra”, phần trình bày chuyển từ bàn về vận hành sang bàn về nguồn trích dẫn. Một con số nội bộ nhỏ hơn nhưng tự tính được luôn thắng một con số quốc tế lơn hơn nhưng đi mượn.

4 Việc làm được ngay

4 việc dưới đây làm được trong 30 ngày, không cần ngân sách và không cần phần mềm.

Thêm một dòng vào biểu mẫu báo cáo dừng chuyền: “dừng do thiếu vật tư gián tiếp”, kèm giờ bắt đầu, giờ kết thúc và mã hàng thiếu. Ba ô, mất chưa tới một phút mỗi lần ghi.

Chốt hai tham số một lần cho cả năm: sản lượng trung bình mỗi giờ theo từng chuyền, và biên đóng góp mỗi sản phẩm. Xin từ kế toán quản trị và để họ xác nhận bằng văn bản. Làm bước này trước thì sau này không phải tranh luận về cách tính giữa lúc đang trình bày.

Với mỗi lần dừng quá 30 phút, ghi thêm hai ô: có bù bằng tăng ca không, có phát sinh giao gấp không. Đây là toàn bộ dữ liệu cần cho tầng 2.

Hết 30 ngày, cộng lại thành đúng một dòng đưa vào báo cáo tháng: tổn thất do thiếu vật tư gián tiếp – bao nhiêu giờ, bao nhiêu tiền. Một dòng, có số, ở cùng trang với các khoản chi khác.

4 việc này cho ra con số. Việc kéo con số đó xuống lại là bài toán khác, và nó nằm ở khâu đảm bảo vật tư vận hành liên tục – vì phần lớn giờ dừng loại này không đến từ máy hỏng mà đến từ việc biết mình sắp hết quá muộn.

Từ một con số ước tính về một dòng ngân sách

Trước khi có phép tính, giờ dừng do thiếu vật tư là một chuyện kể trong cuộc họp giao ban: ai cũng thấy phiền, không ai biết nó đáng bao nhiêu. Sau phép tính, nó là một dòng có đơn vị tiền tệ, đặt cạnh các dòng khác và được ưu tiên theo cùng một thước đo.

Đó là toàn bộ mục đích của việc tính chi phí ẩn khi dừng máy sản xuất: không phải để có một con số lớn gây ấn tượng, mà để khoản này bước vào cùng bàn với điện, nhân công và tồn kho trong bài toán tối ưu chi phí vận hành nhà máy sản xuất – nơi mọi thứ được xếp theo mức cắt được, không theo mức dễ nhìn thấy.

Bước tiếp theo

BAMBUMRO vận hành nhóm vật tư gián tiếp cho các nhà máy FDI tại Bình Dương, Đồng Nai, Long An và TP.HCM – 8.680 mã hàng, một đầu mối, một công nợ, một báo cáo chi tiêu cuối tháng.

Nếu anh/chị muốn có con số thật cho nhà máy mình, chúng tôi dựng bảng baseline cùng bộ phận sản xuất và kho trong một buổi 30 phút, theo 5 chỉ số: số nhà cung cấp · số đơn mỗi tháng · số lần đặt khẩn trong 90 ngày · giờ dừng chuyền do thiếu vật tư · giá trị tồn kho không luân chuyển quá 90 ngày.

Bảng baseline thuộc về nhà máy và dùng được cho mọi phương án, kể cả khi nhà máy không làm việc với chúng tôi. Không mất phí, không ràng buộc.

→ Đăng ký buổi rà soát tại bambumro.com/lien-he/  ·  One-stop. One Supplier. Zero Interruption.

Câu hỏi thường gặp

Chi phí ẩn khi dừng máy sản xuất gồm những gì?

Gồm ba tầng: sản lượng không làm ra được trong giờ dừng, chi phí bỏ thêm để bù lại sản lượng đó gồm tăng ca và cước giao gấp cùng tiền phạt giao trễ, và các tổn thất không ghi sổ như uy tín với khách. Hai tầng đầu tính được bằng dữ liệu nội bộ và bảo vệ được trước kế toán; tầng thứ ba có thật nhưng không nên đưa số.

Nên tính tổn thất theo doanh thu hay theo biên đóng góp?

Theo biên đóng góp. Tính theo doanh thu là tính cả phần chi phí biến đổi mà nhà máy không phải bỏ ra trong lúc dừng – vật tư không tiêu hao, điện không chạy. Con số theo doanh thu lớn hơn nhưng sẽ bị kế toán bác ngay ở câu hỏi đầu tiên, và khi đó cả phần trình bày mất giá trị.

Dừng máy có kế hoạch có tính vào tổn thất không?

Không, nếu nó nằm trong kế hoạch sản xuất và sản lượng mục tiêu đã trừ phần đó. Chỉ tính phần vượt kế hoạch: bảo trì định kỳ dự kiến 4 giờ mà kéo dài bảy giờ thì tính 3 giờ. Trộn chung dừng có kế hoạch vào tổng số giờ dừng là lỗi hay gặp nhất khi lập bảng lần đầu, và nó làm con số phồng lên tới mức tự đánh mất độ tin cậy.

Cần bao lâu để có con số đầu tiên?

30 Ngày kể từ ngày thêm dòng ghi nhận vào biểu mẫu. Ngắn hơn thì số bị méo bởi chu kỳ đặt hàng và lịch sản xuất trong tháng; dài hơn thì kết luận về quá muộn cho kỳ ngân sách kế tiếp.

30 Ngày cũng là độ dài tối thiểu để đo baseline chi phí vật tư cho phần còn lại của nhóm này – số nhà cung cấp, số đơn, số lần đặt khẩn – nên hợp lý nhất là ghi cả hai cùng một đợt thay vì làm hai lần.
